南通桥梁伸缩缝@桥梁伸缩缝厂家报价@桥梁伸缩缝装置的9个步骤详解

浏览: 发布日期:2018-11-14

南通桥梁伸缩缝@桥梁伸缩缝厂家报价@桥梁伸缩缝装置的9个步骤详解

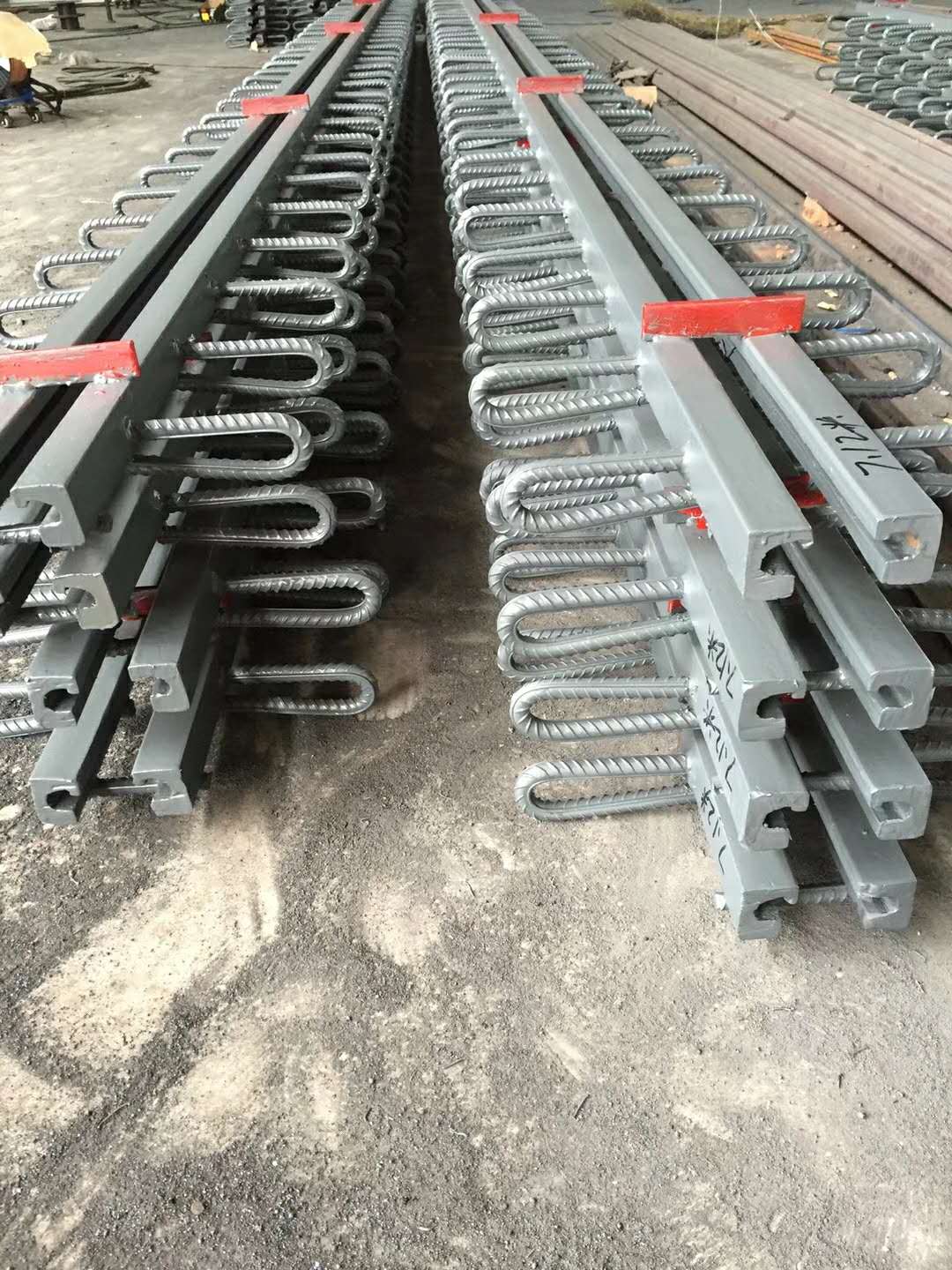

1、桥台、梁施工安装时,按设计预埋钢筋,预留好梁、台间的间隙及异型钢宽度、深度、位置,如按80mm最大伸缩量计算,间隙以40mm左右为宜(常温),两边预留安装伸缩缝装置宽度各为500mm为宜。

2、在路面、桥面铺装好后,伸缩装置安装前,检查预留槽的宽度、深度及预埋钢筋,使之符合安装伸缩装置的设计要求,

3、清理槽口,必须把所有的尘土、碎石、污物清除干净。

4、检查梁与台之间间隙及温度是否符合设计要求,如不符合必须在厂方技术人员的指导下进行调整,调整好定位值后安上夹具等,以备安装。

5、以两侧的路面为标高,用起重设备将伸缩装置放在槽口内,调整伸缩装置使其标高、横坡、纵坡与两侧路面标高、横坡、纵坡相符,可用水平尺搭放两边边缘校验。

6、检查伸缩装置的位置,使伸缩装置在垂直缝的方向和顺逢方向都符合设计要求,如果个别预埋钢筋对伸缩装置的入位有防碍,可以用调动钢筋或气割割掉。

7、伸缩装置正确就位后,先将伸缩装置一侧的锚固筋与预留槽的预埋钢筋相连并焊接,焊接时可以间隔一个焊一个。然后再将另一侧的锚固钢筋按上述步骤焊接;当伸缩装置固定好后,夹具更可以取下,然后将其余未焊锚固钢筋与预埋钢筋完全焊接,使桥梁伸缩装置可靠锚固。严禁在伸缩装置的梁板上施焊。

8、伸缩装置如果是分段安装,接缝处必须焊接,型钢的焊接接头在制造厂已经备好,当临缝对正后,即可安装,切记别私自任意分段。

9、砼浇筑前应冲洗干净预留槽,检查模板是否严密,特别是异型钢底部及端部,可用薄膜、胶皮等密封异型钢底板及端部等缺口,以免砼浆进入位移控制箱或梁端缝隙,然后浇注砼(砼不低于结构处的砼强度),振捣密实,控制好标高,清理干净异型钢梁面上的砼,处理好接缝,以免产生高差,然后进行正常养护,待伸缩装置两侧砼强度达到设计要求后,方可开发交通。
